Ho visto organizzazioni perdere denaro a causa di letture lente, dati incompleti e reclami ripetuti. Il problema aumenta quando la digitalizzazione inizia senza un percorso.
Consiglio di migrare dalla lettura manuale all'AMI in più fasi: prima ordinare il registro, quindi utilizzare la lettura assistita o AMR, quindi installare le zone pilota AMI, e alla fine integrare i dati, allarmi, fatturazione, Supporto informatico e locale. La misurazione elettronica richiede interfacce attente, condizioni d'uso, ambiente elettromagnetico e sicurezza dei dati.

Non tratto l'AMI come l'acquisto di un contatore.. Lo considero un cambiamento operativo.. Il metro, il modulo, il concentratore, la piattaforma, fatturazione, il team sul campo e l'IT devono lavorare insieme. Se una parte viene tralasciata, il progetto sembra digitale, ma funziona ancora come lettura manuale con più problemi.
Quali limiti ha la lettura manuale nel contesto attuale??
Vedo la lettura manuale come un metodo noto, ma ogni anno lo vedo più costoso. errore umano, letture stimate, I lunghi tempi e i costi sul campo riducono la fiducia.
La lettura manuale funziona quando la città è piccola, il registro è pulito e il ciclo di lettura è stabile. Ma perde forza quando il portafoglio cresce, aumentano le denunce, compaiono zone non sicure oppure l'operatore ha bisogno di dati più frequenti per rilevare perdite e consumi anomali.

Separo il problema della lettura dal problema della gestione
Quando un gruppo legge a mano, il primo rischio è l'errore di lettura. Iso 4064 riconosce che l'indicazione fisica ha una risoluzione e che una lettura può avere tolleranze legate alla scala o alla cifra dell'indicatore. Ciò non significa che la lettura manuale non sia valida. Vuol dire che il processo ha una base fisica e umana che deve essere controllata.
Il secondo rischio è rappresentato dalle letture stimate. Ho visto stime utilizzate per l'accesso difficile, cani, locali chiusi, percorsi incompleti o mancanza di personale. All'inizio sembrano una soluzione. Quindi creano rivendicazioni. L'utente non discute solo dei consumi. Discutere la credibilità dell'organizzazione.
Il terzo rischio è il tempo. Una lettura mensile è tardiva per rilevare una perdita interna o un consumo notturno. I dati vengono utilizzati per raccogliere, ma non sempre è utile operare. AMR e AMI cambiano questo punto perché avvicinano i dati al giorno dell’operazione.
| Limitazione | Effetto che vedo | Rischio operativo |
|---|---|---|
| Errore di lettura | Reclami per lettura errata | Revisione sul campo |
| Lettura stimata | Fatturazione contestata | Perdita di fiducia |
| Ciclo lungo | Perdite rilevate tardi | Acqua non fatturata |
| Costo sul campo | Più tratte e più personale | Budget sotto pressione |
| Mancanza di tracciabilità | Difficile dimostrare i dati | Conflitti con gli utenti |
Quali opzioni intermedie utilizzo tra la lettura manuale assistita e l'AMR??
Non passo sempre dalla lettura manuale all'AMI completa. Negli organismi di medie dimensioni, Utilizzo spesso una fase intermedia per ridurre il rischio.
Le opzioni intermedie includono terminali portatili, lezione walk-by e lezione drive-by. Li utilizzo quando l'organismo ha bisogno di migliorare la produttività e la tracciabilità, ma non è ancora pronta per una rete fissa con concentratori, piattaforma, allarmi e gestione avanzata.

Scelgo il palco in base alle dimensioni, densità e capacità interna
La lettura manuale assistita dal palmare aiuta quando il corpo dipende ancora dai percorsi umani, ma vuole ridurre la cattura della carta. El lector recibe ruta, valida campos, toma foto, registra hora y baja errores de digitación. Esta opción sirve para ciudades pequeñas o medianas con presupuesto limitado y con necesidad de ordenar el padrón antes de invertir más.
La lectura walk-by mejora cuando los medidores tienen comunicación de corto alcance y el lector camina cerca de los predios. Yo la uso en zonas densas, colonias compactas o conjuntos habitacionales. El lector no necesita abrir cada caja si la señal funciona. El ahorro viene de menos tiempo por toma y menos errores de captura.
La lectura drive-by funciona mejor cuando las rutas son largas, los predios son accesibles desde vialidades y la densidad permite capturar muchas lecturas desde vehículo. Lo ritengo utile nelle città medio grandi., lottizzazioni e zone industriali leggere.
Nei sistemi LoRa, Controllo anche le distanze reali. Un manuale del sistema LoRa indica una distanza consigliata tra il metro e l'hub fino a 3 km in area aperta o fino a 1 km all'interno della città o del paese. Non prendo questa cifra come una garanzia universale. Lo uso come punto di partenza per i test di copertura con topografia, scatole di metallo, rumore urbano e altezza dell'antenna.
| Opzione | Quando lo uso | Rischio che controllo io |
|---|---|---|
| Palmare | Registro disordinato e lettura ancora manuale | Cattura e tracciabilità |
| Passare | Aree dense e percorsi pedonali | Accesso ai contatori |
| Guidando | Percorsi lunghi e strade libere | Tempo sul campo |
| AMR LoRa per hub | Aree pilota con buona copertura | Convalida della rete |
| AMI fissa | Operatore con IT e dati preparati | Gestione continua |

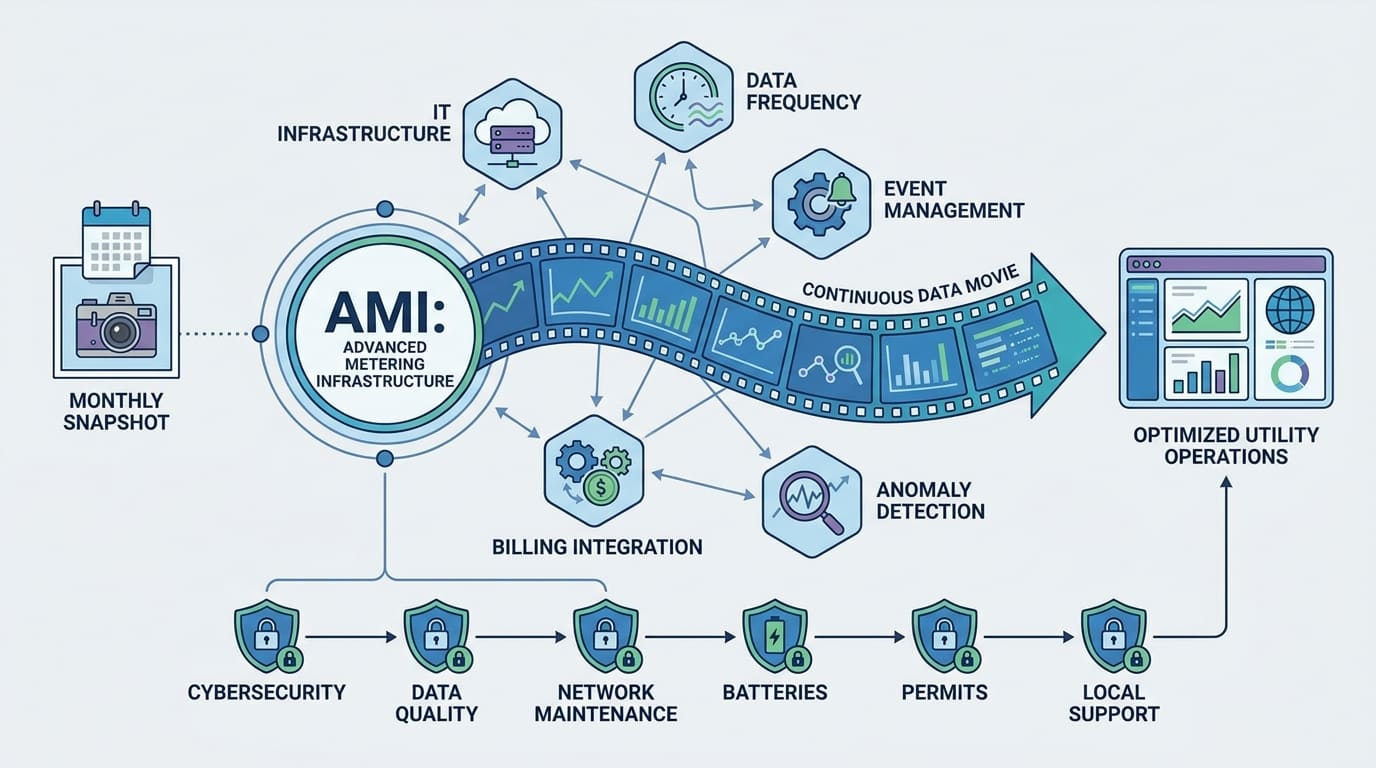

Cosa cambia quando passo all'AMI o alla misurazione avanzata?
Vedo l'AMI come un cambiamento di frequenza, non solo come lettura remota. L'operatore smette di avere una foto mensile e inizia ad avere una pellicola di consumo.
Quando passo ad AMI, modificare la frequenza dei dati, gestione degli eventi, rilevamento delle anomalie, integrazione con la fatturazione e necessità di IT. Appaiono anche nuove sfide: sicurezza informatica, qualità dei dati, manutenzione della rete, batterie, autorizzazioni e supporto locale.

Considero l'AMI come un'infrastruttura informativa
Nella lettura manuale, I dati arrivano tardi e quasi sempre arrivano come volume accumulato. Come AMICO, i dati possono arrivare quotidianamente, programma o per evento, a seconda della tecnologia e della configurazione. Questo permette di rilevare il consumo notturno, possibili perdite, inversione, gestione, batteria scarica o perdita di comunicazione.
Ma non vendo AMI come per magia. Iso 4064 consente alla calcolatrice di disporre di interfacce per collegare apparecchiature periferiche, e ciò conferma che la misurazione moderna collega il contatore con sistemi esterni. Questa connessione crea valore, ma crea anche responsabilità. L'hardware, Il software e la piattaforma devono essere controllati come parte del sistema di misurazione e non come accessori sciolti.
Controllo anche l'ambiente. I contatori con dispositivi elettronici sono suddivisi negli ambienti elettromagnetici E1 ed E2; E1 si applica al residenziale, industria commerciale e leggera, ed E2 si applica all'industriale. In Messico, un organismo di medie dimensioni può avere zone residenziali, negozi, pozzi, ribombe, parchi industriali e colonie con impianti elettrici irregolari. Non utilizzo una singola configurazione senza controllare l'ambiente.
| Scambio con AMI | Beneficio | Nuova sfida |
|---|---|---|
| Dati frequenti | Rilevazione precoce | Magazzinaggio |
| Eventi | Allarmi utili | Gestione falsa positiva |
| Piattaforma | meno campo | Dipendenza dall'IT |
| Comunicazione | Lettura a distanza | Copertura e batterie |
| Integrazione | Fatturazione più rapida | Sicurezza informatica |
Domande su quale tipo di misuratore è adatto alla tua applicazione??
Raccontaci le condizioni del progetto e confermeremo la lezione, pressione corretta e certificazione prima dell'ordine.
📧 leon@younio.com | 📱WhatsApp: +86-13666800173

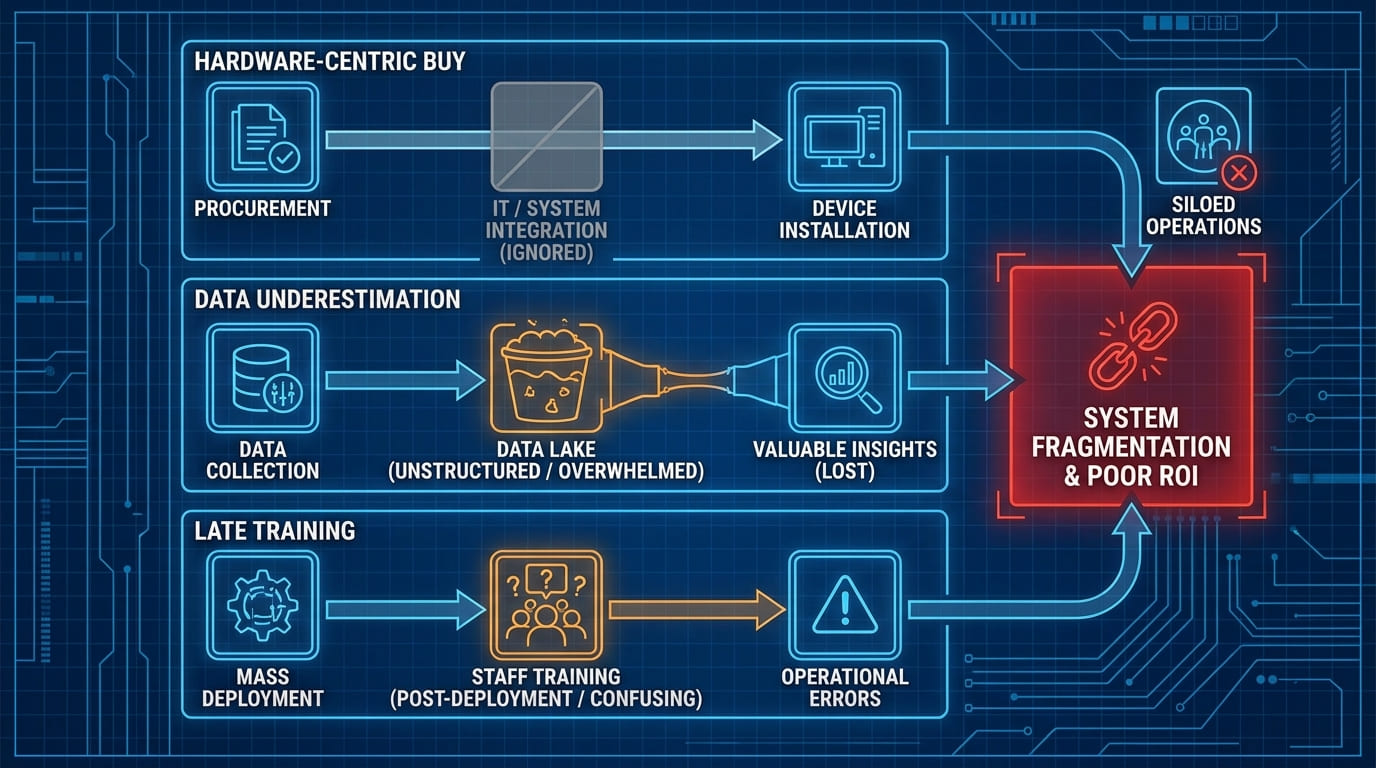

Quali errori comuni vedo nei progetti AMI e come posso evitarli??
Vedo tre errori ripetuti: non ti coinvolgere, sottovalutare tardivamente la gestione dei dati e la formazione del personale. Questi errori danneggiano più di un guasto tecnico isolato.
Un progetto AMI fallisce se acquistato come hardware e non come sistema. Evito questo errore definendo i ruoli, prove pilota, sicurezza, integrazione, norme operative e di formazione prima dello spiegamento di massa.

Non ti lascio per ultimo
Il primo errore è invitare l'IT quando i contatori sono già acquistati. Come AMICO, L'IT deve rivedere l'architettura, utenti, Indietro, API, server, nuvola, sicurezza informatica, aggiornamento del firmware, gestione delle chiavi e continuità operativa. Se sei in ritardo, il progetto può leggere i contatori, ma non è possibile gestire i dati con sicurezza.
Il secondo errore è sottovalutare i dati. Un organismo que antes recibía una lectura mensual por usuario puede recibir cientos o miles de registros por día. Eso exige reglas de validación. Iso 4064 exige pruebas de exactitud sobre indicaciones de resultados cuando un calculador electrónico se evalúa de forma separada, y ese enfoque me recuerda que el dato indicado por la electrónica debe tratarse con rigor. En operación diaria, yo traduzco ese rigor en validaciones, verifica, bitácoras y alertas bien configuradas.
El tercer error es capacitar solo al personal técnico. Yo capacito también a atención a usuarios, fatturazione, cobranza y mandos medios. Si el usuario pregunta por qué subió su consumo, la oficina debe explicar lectura real, evento, histórico y posible fuga. Sin esa preparación, AMI produce más datos, ma anche più confusione.
| Errore | Come posso evitarlo? |
|---|---|
| Sei in ritardo | Comitato tecnico dalla progettazione |
| Dati senza governo | Regole di validazione e audit |
| pilota debole | Aree con diversi profili reali |
| Formazione minima | Formazione sul campo, fatturazione e servizio |
| Nessun piano di copertura | Test del segnale prima dell'acquisto massiccio |
| Nessuna sicurezza informatica | Utenti, autorizzazioni, backup e controllo degli accessi |

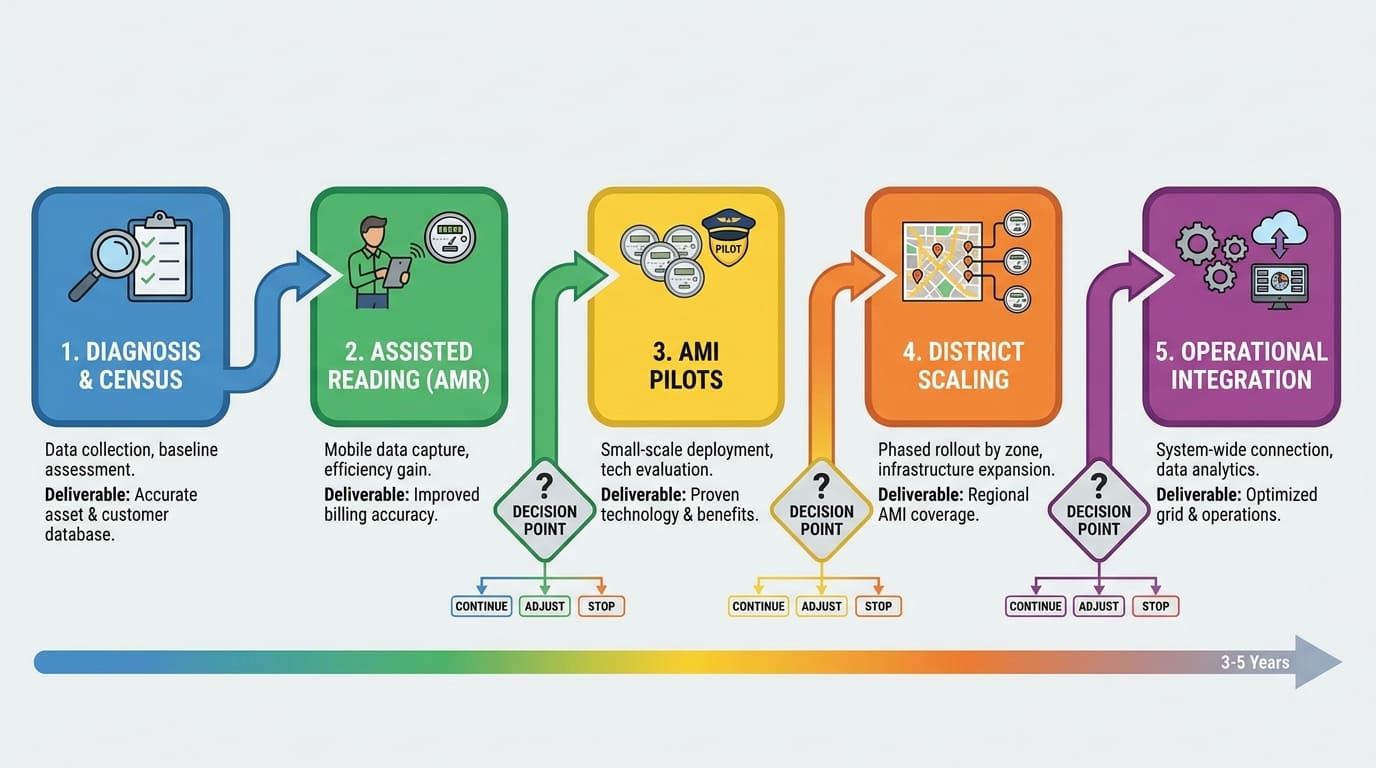

Quale tabella di marcia 3 UN 5 anni mi propongo per una organizzazione operativa di medie dimensioni?
Preferisco un percorso graduale. Un’organizzazione di medie dimensioni ha bisogno di risultati visibili, ma è anche necessario evitare una distribuzione che superi il budget e la capacità interna.
La mia tabella di marcia inizia con la diagnosi e il registro, proseguire con la lettura assistita o l'AMR, fa avanzare i piloti dell'AMI, scala per distretti e si conclude con l’integrazione operativa. Ogni fase deve avere obiettivi misurabili e la decisione di continuare, regolare o interrompere.

Progetto fasi con decisioni chiare
Nell'anno 1, Ordino la base. Esamino il registro, percorsi, diametri, tipologie di utenti, aree con reclami, micrometria esistente, fatturazione e portafoglio. Esamino anche quali contatori possono essere integrati con i moduli e quali devono essere modificati. In questa fase, Non sto cercando una tecnologia brillante. Cerco di sapere dove fa più male.
Nell'anno 2, Implemento la lettura assistita o l'AMR in aree selezionate. Posso usare i palmari, walk-by o drive-by. Misuro la produttività, riduzione della stima, reclami e tempi di fatturazione. Se uso i concentratori, verificare la copertura reale. A LoRa, Prendo come riferimento tecnico che la distanza consigliata può arrivare fino 3 km in area aperta o 1 km in città, ma provo ogni area prima di salire.
Negli anni 3 sì 4, Distribuisco l'AMI nei distretti prioritari. Comincio dalle zone ad alto consumo, accesso difficile, parchi industriali, utenti aziendali, suddivisioni dense o alto livello di denunce. Integro gli eventi, allarmi e segnalazioni. Coinvolgo anche l'IT su base permanente..
Nell'anno 5, Mi consolido. Adeguo i contratti di manutenzione, indicatori, sicurezza informatica, rinnovo della batteria, sostituzione contatori e analisi perdite.
| Fase | Meta | Investimento principale |
|---|---|---|
| Anno 1 | Diagnosi e registro pulito | Consulenza, inventario, dati |
| Anno 2 | AMR o lettura assistita | Palmari, moduli, formazione |
| Anno 3 | Piloti AMI | Concentratori, piattaforma, integrazione |
| Anno 4 | Ridimensionamento per distretti | Calibri, rosso, medio |
| Anno 5 | Ottimizzazione | Analitica, manutenzione, sicurezza |

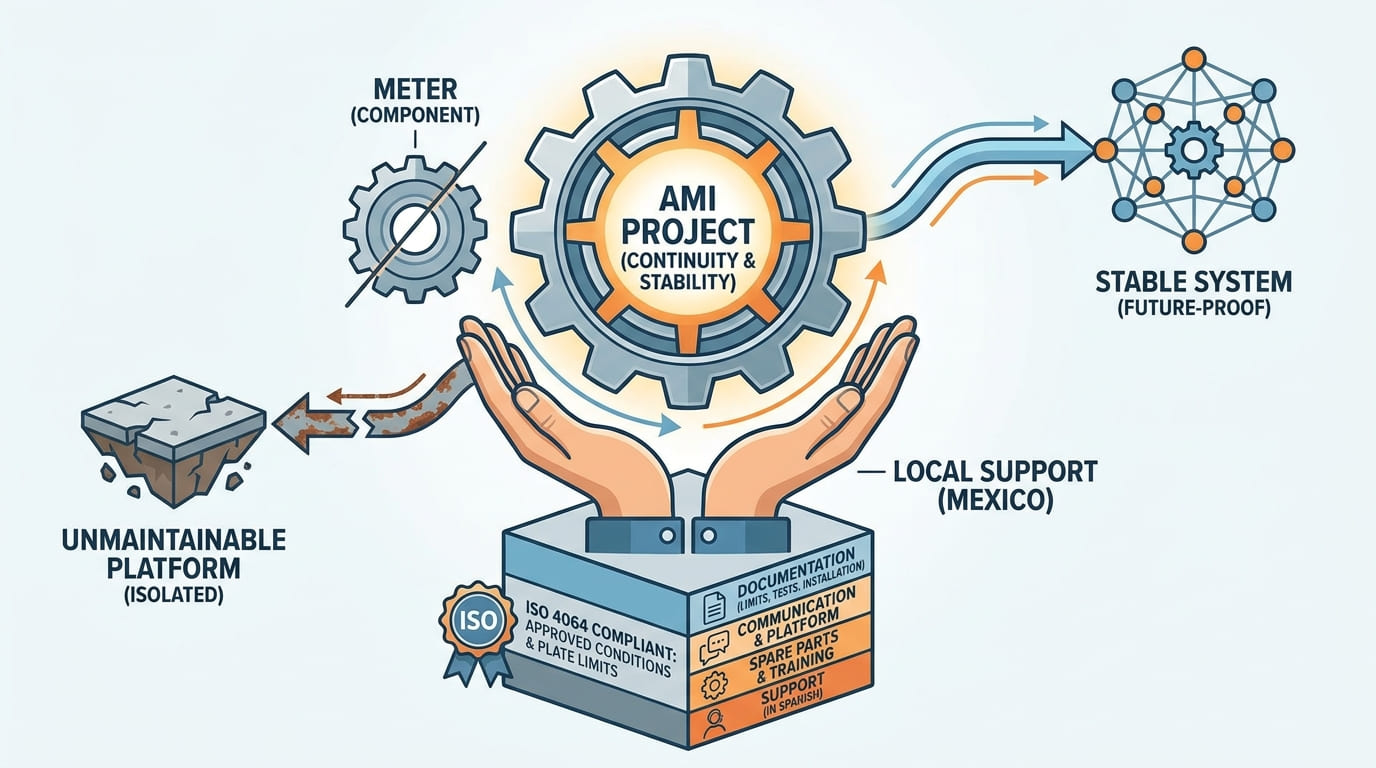

Come posso collaborare con produttori e partner tecnologici per garantire il supporto locale in Messico?
Non compro solo metri. Compro la continuità. Il supporto locale decide se un progetto AMI diventa stabile o rimane una piattaforma che nessuno può mantenere.
Collaboro con produttori e partner per documentare i limiti di utilizzo., prova, installazione, comunicazione, piattaforma, pezzi di ricambio, formazione e supporto in spagnolo. Iso 4064 Richiede ai produttori di riportare le condizioni d'uso approvate e la targhetta identificativa per indicare i limiti corrispondenti.

Chiedo supporto prima di firmare
Primo, Chiedo chiarezza tecnica. Voglio patatine, certificati, manuali, condizioni di installazione, classi ambientali e limiti di utilizzo. Il produttore deve informare per quali condizioni il contatore è stato omologato. Se il progetto include l'elettronica, Verifico se l'ambiente è E1 o E2 e se l'applicazione reale corrisponde all'uso previsto.
Secondo, Chiedo prova della piattaforma. Un manuale del sistema LoRa mostra che potrebbe esserci una piattaforma web con una versione spagnola e una funzione per vedere i risultati di lettura per comunità. Questo tipo di dettaglio è importante in Messico perché il team locale deve operare nella loro lingua, rivedere le letture e affrontare i problemi senza dipendere sempre dallo straniero.
Terzo, Chiedo responsabilità chiare. Il produttore può rispondere al metro, modulo, concentratore e piattaforma in base all'ambito contrattuale. L'integratore locale potrebbe essere responsabile dell'installazione, antenne, energia, opere civili e supporto di primo livello. L'organizzazione deve rispondere al registro, percorsi, fatturazione, servizio al cliente e decisioni operative.
Camera, Chiedo un piano dei pezzi di ricambio. I progetti AMI necessitano di batterie, tapas, moduli, antenne, concentratori, cavi, guarnizioni e manometri di ricambio. Iso 4064 richiede inoltre dispositivi di protezione che possano essere sigillati per impedire lo smontaggio o la modifica del contatore, il suo adeguamento o correzione senza prove. Nel campo, Lo traduco in controllo del timbro, tracciabilità e formazione anti-manomissione.
| Requisito del partner | Perché lo chiedo? |
|---|---|
| Manuali in spagnolo | Meno dipendenza esterna |
| Supporto locale | Risposta rapida |
| Prova di copertura | Meno errori di comunicazione |
| API o integrazione chiara | Fatturazione più stabile |
| Formazione | Meno errori operativi |
| Pezzi di ricambio | Continuità del servizio |
| Sicurezza e sigilli | Meno manipolazioni e controversie |
Conclusione
Migrazione dalla lettura manuale all'AMI passo dopo passo, con i dati, DI, formazione locale e supporto fin dall'inizio. Ecco come riduco gli errori, costi sul campo, sinistri e rischio tecnologico.
Hai un progetto che richiede specifiche corrette del contatore?
Inviaci le tue esigenze: diametro del tubo, profilo di flusso, tipo di applicazione, ente di certificazione locale e protocollo di comunicazione – direttamente a Leon. Esaminiamo e rispondiamo 24 ore con una raccomandazione tecnica scritta.
YOUNIO Metri: DN15–DN500 | Nb -ot, LoRa, M-Bus
Certificazioni: METÀ B+D (CMI) | NSF/ANSI 61+372 | ACS (Francia)
📧 leon@younio.com | 📱WhatsApp: +86-13666800173
